題記:傳說摩天輪上的每個盒子里都裝滿了幸福,5月16日,白浪河大橋項目在濰坊濱海中央商務區開工建設,于是我們開始守望這座代表幸福的摩天輪每日的變化,期望這只白浪河上的“未來之眼”早日睜開,我們相信,這是一座繁榮之橋,這座獨一無二的白浪河大橋橫跨東西,必將成為城市新的紐帶,拉動起城市新的發展;我們相信,這是一座幸福之橋,當人們坐在摩天輪上俯視這座幸福美麗海洋城市的時候,心里滿滿的都是幸福。
白浪河大橋效果圖
白浪河摩天輪建于白浪河大橋中央,摩天輪輪盤直徑125米,是世界上首次采用編織網格形式無軸式摩天輪設計。常規的摩天輪都是中間有軸,或剛性或柔性支撐,支撐繞軸轉動,而本工程設計為“無軸式摩天輪”,中間沒有任何支撐,白浪河摩天輪輪盤不轉動,轎廂自帶行走機構,通過軌道沿輪盤轉動。摩天輪取義“龍脊”,設計從風箏中得到啟發,建成后將是世界上最大的無軸式摩天輪。
在保證質量的同時,提速再提速,為下一步施工爭取時間
項目初期進場時,公司領導給項目全體人員開了碰頭會,再三叮囑,白浪河大橋是備受關注的項目,關系著中國建筑和六局的品牌信譽,絕不容許出現差錯。項目工期緊,臨建及其他設施是項目管理人員自己動手建起來的,沒有供電、沒有供水,每天項目部用發電機供2個小時的生活用電,生活用水只能從附近居民那里拉,條件雖然艱苦,但項目上同志們沒有一個人有怨言,因為大家都有共同的目標,一定保質保量完成這個項目,讓濰坊市民在2016年2月28日這天可以在這里乘坐世界上最大的無軸式摩天輪一覽濱海城市美景。
現今,放眼白浪河大橋項目建設現場,一輛輛吊車高高地舉起“手臂”,一臺臺打樁機“轟轟”地撞擊著地面,整個現場忙碌而有序,站在河岸眺望工地,一派熱火朝天的施工場景盡收眼底!
白浪河大橋項目于5月16日舉行開工典禮,在不到90天的時間里,這片土地已經完全蘇醒,甚至“火”了起來。監理單位的同志感嘆道,真難以置信,這樣一個“大攤子”居然能在如此短的時間內有序鋪開。
“打樁工作是項目施工的基礎,對后期的施工至關重要、意義重大,要知道光摩天輪的重量就要有4600多噸,再加上主橋的重量,也要有5600多噸,所以絕對不能打馬虎眼,每個樁都嚴格按照設計與橋梁施工標準施工,達到圖紙要求。”項目執行經理孫旭平在開工第一天一字一句地對所有施工人員說到,“在保證質量的同時,提速再提速,為下一步施工爭取時間。”
工程部根據施工進度,為每個工長排出中午輪班表和晚班表,保證現場24小時有施工人員在場,晚上驗孔、二次清孔、檢查鋼筋籠、監督接籠、通知攪拌站發混凝土、檢查塌落度、直到澆筑完成,等忙完這些已經是天亮了,回去還要整理一天的打樁資料,這就是現場施工員的一天。今天又成了幾根樁,是他們回去匯報的第一句話。
施工最高峰期一天成樁7個,這對工地試驗室的人員來講是嚴峻的挑戰,質檢員陳新城是臨時調到試驗室幫忙的,他講述到:“每根1.8米的灌注樁的混凝土方量是220多方,按照規范要做3組試塊, 7根樁要做21組,那總計就是63個試塊,又要脫模又要搬到標養室,一天下來,人都站不直了,但我們寧愿天天都站不直!”
進入6月,雨季即將來臨,打樁工作將面臨嚴峻的形勢,項目部根據工程的實際情況,編寫了專項施工方案,集中精力施工6號和8號主墩樁基工程。這兩個橋墩是摩天輪的承重基礎,每個主墩有46根直徑1.8m的樁基。上部是39m*25.5m的T型大承臺,相當于冰球場面積的三分之二。兩個主墩提前完成,摩天輪的施工就可以提前進行,與引橋工程同步,將大大加快施工進度。“加班加點把6號和8號主墩的樁基打好,為大承臺、斜腿支撐以及后期摩天輪安裝爭取時間!”那段時間,項目團隊幾乎把這句話當成了口頭禪,大家都憋著股勁兒,要為工程局打造橋梁業務王牌軍貢獻力量。

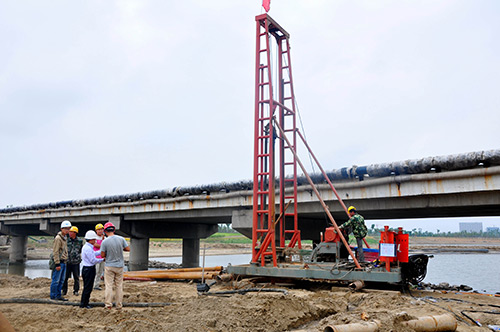

正循環打樁機正在作業
克服風沙影響,努力再努力,打破當地對反循環鉆機無法成孔的觀念
當地風大,土質大部分是粉細砂,遇水成砂流動性大,遇風就是“沙塵暴”,項目部為管理人員和工人配發了防砂眼睛和口罩,同志們每天下班回來,滿身都是砂子,著實一個個藝術雕塑般的“土人”。
在樁基施工時,當地從沒有使用過反循環鉆機成孔的做法,當聽到項目部的提議時,一片質疑的聲音。反循環打樁機成孔速度快,但是對地質條件要求比較高,用反循環鉆機施工1.8米直徑80米深的樁基成孔需要22-28小時左右,施工1.5米直徑49米深的樁基成孔需要7-10小時左右,施工1.0-1.2米直徑48-50米深的樁基成孔需要4-6小時左右。反之,正循環不適合用于1.8米的灌注樁,施工1.5米直徑49米深的樁基成孔需要18-24個小時左右,施工1.0-1.2米直徑48-50米深的樁基成孔需要10-12小時左右,成孔速度明顯變慢,但安全系數高。項目部技術人員結合當地的土質條件反復調配泥漿比重,嚴格控制施工工藝,進行反循環試鉆,經過項目部和勞務分包人員的共同努力,成功使用反循環鉆機,打破當地隊伍對反循環鉆機無法成孔和該地區樁基施工混凝土超方嚴重等觀念。
鋼筋籠加工過程中,箍筋安裝往往是最慢的環節,傳統的安裝方法是用千斤頂或者人工抬起鋼筋籠,這種方法不但費力費時,在質量上也不能保證。項目部QC小組針對這種情況,研制了大直徑鋼筋籠箍筋安裝施工質量控制方法,利用現場廢棄的鋼管和手拉葫蘆絲,大大提高了鋼筋籠加工速度和質量,為分包單位節省了人力和成籠的時間,受到鋼筋工的歡迎和好評,目前該項施工質量控制方法正在申請QC成果。
為滿足工期需要,項目部根據具體情況,合理安排施工機械。鋼筋籠施工采用50T吊車,增加正、反循環回旋鉆機和鋼筋籠加工隊伍,施工高峰期反循環鉆機達到8臺,正循環鉆機5臺,加大現場吊車的數量,優化施工方案,鉆孔灌注樁的速度大大提前。鋼筋班長周立武講到,為了能供兩個打樁隊伍的鋼筋籠工作,他們分別進了四個加工班組,投入焊機28臺,施工高峰期投入鋼筋工將近100多人。6月30日, 6#、7#、8#三個島的144根樁基赫然挺立,項目部超額完成了任務。

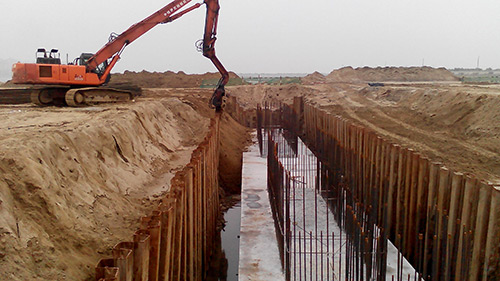

施工現場

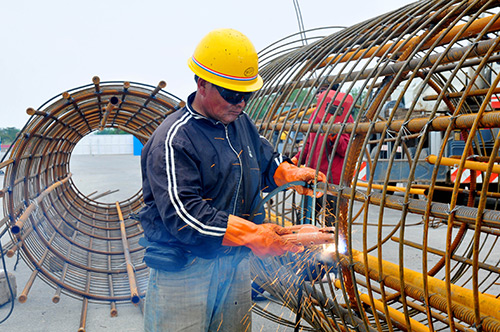

工人正在焊接鋼筋樁
施工生產和文化建設兩不誤,奮進再奮進,打響中國建筑橋梁建造的“金字招牌”
為更好地服務白浪河大橋生產經營工作,發揮黨員先鋒模范作用,全力打造白浪河大橋建筑工地黨建陣地,經過一個月的準備和籌劃,白浪河大橋項目“工地黨員服務站”于7月1日正式成立,項目部6名黨員有了發揮作用的陣地。項目部注重發揮典型人物的引領作用,由服務站牽頭,在白浪河大橋項目首月安全質量專題總結會上,評選出“最勤勞的鋼筋綁扎工”——徐東、“最負責的焊工”——李清傳、“最強砼澆筑技術能手”——孫鵬、“最認真的鉆機工”——張永波,樹立了四“最”典型,極大地鼓舞了勞務人員的工作熱情。
此外,白浪河大橋農民工業校的正式開班為農民工培訓安全生產管理、文明創建、法律法規、農民工權益保障、施工技術、施工質量、職業技能等方面的知識,并建立起長效機制。項目部在黨員服務站的溝通下,與濰坊濱海經濟技術開發區央子鎮武警邊防派出所結成軍民共建社會主義精神文明友好單位。
伴隨文化建設工作的落地開花,項目施工生產也捷報頻傳:6月30日,白浪河大橋主橋墩柱及拉索基礎144根灌注樁順利完工,歷時45天,比原計劃提前將近2個月;7月18日,已完成灌注樁252根,約占總樁基的63%;8月9日,除三個墩臺因拆遷無法施工外,完成灌注樁338根,占總樁基的85%;9月16日,已完成承臺19個,約占總承臺的44%,墩柱的腳手架已經開始搭設,鋼筋骨架綁扎也在有序進行,這標志著白浪河大橋已經進入橋墩施工階段。濰坊電視臺新聞欄目組先后三次深入項目,對開工典禮、施工近況進行報道。
白浪河大橋主橋為雙層桁架橋,全長190米,橋梁采用雙層交通組織形式,上層為機動車專用道路,下層為人行道橋,也是摩天輪的入口,在下層入口附近中間部分,還要打造一個小型的商業區,對匯聚人氣商氣、完善配套服務、提升城市形象具有積極作用。
項目技術負責人袁銀書在開工之日接受采訪時曾表示,“人機料已準備齊全,棧橋已經施工完畢,圍堰筑島已經達到設計要求,滿足了打樁的施工條件,第一步主要是搶主橋、摩天輪的樁基礎,工期緊,難度大,是最大的難題,不過我們有信心把它做好。”當記者再次對摩天輪的運行質量及使用提出疑問時,項目執行經理孫旭平對摩天輪的運行充滿了信心,“白浪河摩天輪輪盤結構是一個由網狀編織的鋼結構所形成的空間圓環,在輪盤根部設置對稱的2個斜柱,每個斜柱生出3個分肢,每個分肢由2根支撐柱形成,分別支承在輪盤的兩側,用以傳遞輪盤面內水平豎向荷載,面外橫向水平荷載主要由拉索傳遞,從輪盤中設置3道拉索,以抵抗輪盤面外水平荷載,拉索略向內收,可適當減少自重作用下輪盤變形。”
“既然我們做的摩天輪是世界第一,那我們的施工一定也是按照世界第一的標準嚴格要求。斜柱柱腳間距100米,斜柱、拉索與輪盤連接處均布置有環向加強環,在底部垂直輪盤方向設置水平約束,以提高摩天輪面外剛度,減少摩天輪在風荷載作用下的變形,所有的安全因素我們都會考慮,我們的目標就是要把這個項目做快做好,做成世界第一,打響中國建筑橋梁建造的‘金字招牌’!”項目部向濰坊人民展現了中建鐵軍的滿滿信心!
轟鳴的機器、飛濺的焊花、忙碌的身影,勾勒出一幅如夢如幻的圖畫。白浪河大橋及摩天輪工程建好以后,觀光者可以從入口進入巨環,環繞一圈領略濱海城市美景,屆時摩天輪將成為濱海一道壯麗的景觀,像是一道橫跨在白浪河上的城市彩虹冉冉升起。讓“中國建筑”和濰坊人民共同見證這只“未來之眼”的睜開! (中建六局/余沛 宋捷)
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市西城區阜外大街22號外經貿大廈6層東區郵編:100037電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
