2015 年12 月15 日,葛洲壩一公司承建的剛果(布)利韋索水電站大壩面板混凝土施工正式完工。
剛果(布)位于非洲西部,毗鄰大西洋,赤道橫貫中部,美麗獨特的自然風貌和熱帶雨林風光,向世界展示著無窮的魅力。在原始森林中,一座宏偉的水電站正逐漸呈現在世人眼前。
揮師剛果(布)光明使者登陸非洲
為實施“走出去”戰略,進一步拓展非洲市場,一公司把戰略目光投向了這片熱土。

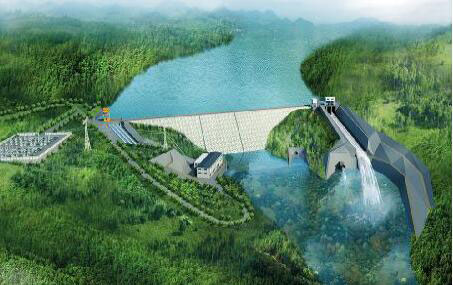

經過反復的磋商談判,2012 年,一公司以8.8 億元中標剛果(布)利韋索水電站EPC 項目。這次中標標志著該公司成功進駐剛果(布)水電市場。該水電站工程位于剛果(布)北部桑加地區,以發電為主,主要滿足北部地區城市的用電需求,工程采用混凝土面板堆石壩施工技術方案,總裝機容量19.92 兆瓦,電站安裝三臺6.64 兆瓦混流式機組,總工期4年。
2012 年5 月初,一公司第一批人員遠涉重洋,來到廣袤的非洲大地,就此吹響了進軍剛果(布)的號角。
當葛洲壩建設者們到現場時才發現,整個電站所在區域完全被大面積的原始森林覆蓋。置身現場,在他們的身旁,除了巨大的樹木之外,還是樹木。與工程建設相關的道路、橋梁、通訊、營地以及勘探資料、設計圖紙、測量樁標、控制網點等資料設備不完整;天氣變化無常,忽而烈日當空,忽而大雨傾盆;生活物資匱乏,采購生活用品要去80 公里外的城鎮。項目經理何雄飛和他的員工們茫然四顧,恍若隔世,但何雄飛說:“一張白紙才好畫出最新最美圖畫!”
攻堅克難逆境彰顯英雄本色
面對諸多考驗,葛洲壩人沒有被嚇倒,他們對項目概況、樞紐總體布置、主要材料用量、主要設備用量、施工人員等方面進行了全面、詳盡的技術交底,明確了施工程序、施工進度安排、工序施工方案以及施工安全、質量要求等注意事項,同時針對施工要點、難點及重要環節的控制措施做了解析。
電站導流洞位于倫加河左岸,全長234 米,最大開挖斷面寬6.3 米,高7.7 米,是關乎利韋索水電站壩體能否順利推進的關鍵性工程。同時,因進、出口段圍巖位于弱風化石英巖夾薄層綠片巖中,穩定性較差,給施工安全帶來了一定的難度。為保證施工安全,推進工程進度,項目部一方面組織技術人員現場研究討論,最終確定采用分次爆破的施工方法;另一方面在管理上加強跟進,嚴格爆破作業安全規程和火工材料管理,做好圍巖監測和爆破警戒工作。經過二十多天的鉆爆施工,導流洞進口比內控計劃提前一天順利進洞。
剛果(布)每年分兩個旱季和兩個雨季,全年雨季占6個月,是世界上降雨量較多的地區,年降雨量在2000 毫米以上。電站所處地區是典型的雷區,傾盆雷雨常常是說來就來,一天內大雨有許多次。建設者們采取的辦法是下雨就砍伐、清表,不下雨就開挖、填筑,和時間賽跑。項目部用不到一年的時間,在茫茫原始森林里,砍伐清表、開疆辟土,于2013 年9 月10 日提前75 天實現導流洞貫通;2014 年1 月16 日提前60 天成功截流。
精細優化設計施工俱增效益
設計是EPC 項目重要的效益增長點,項目部將設計優化納入日常工作中,與設計:簽訂了優化獎勵合同,充分調動設計的積極性。同時,聘請了專業咨詢公司對設計方案方案進行把關,保證工程安全可靠。從投標階段到初設階段,通過各方共同努力,工程直接費優化金額超過2000 萬元。
項目部在設計優化的基礎上,努力尋求最經濟的施工方案。施工道路規劃過程中,考慮圍堰形成前左岸工程量較小,在左岸修建臨時道路代替貝雷橋,節約了成本;在大壩填筑過程中,大壩填筑和溢洪道開挖結合在一起,避免了填筑料的二次倒運。
面板混凝土施工階段,項目部結合其他同類工程經驗和現場實際情況,使用主滑模澆筑三角塊,面板一次成型;表面止水V 型槽使用預埋木質三角條代替了面板成型后人工刻槽的施工方式。兩項工法均取得了較好效果,簡化了施工工藝,降低了施工成本。
防微杜漸未雨綢繆保安全
2014 年2 月,在壩基趾板施工過程中,項目部發現河床分布約20 米寬深層黏土帶,經地勘查明,確定問題為壩基地質缺陷,施工風險非常大,而地質缺陷屬于合同外項目,EPC 總承包模式下變更索賠難度很大。
考慮諸多不利因素,項目部立即開展補充地質勘探,及時召開專題會議商討處理方案,會同設計院及咨詢公司與業主、監理多次溝通,精密計算各項數據,進行可行性、合理性、可靠性分析,最終確定了合理的處理方案。經過全員三個月不懈努力,最終于12 月3 日順利完成砼承臺混凝土澆筑,以最少的成本完成了地質缺陷的處理,保證了后續大壩填筑的順利進行。
成果初現柳暗花明寫輝煌
2015 年是剛果(布)利韋索水電站工程生產任務最為艱巨的一年。受到壩基缺陷處理施工進度工期影響,項目部統籌安排,趕超進度,圍繞集團葉指導意見曳,開展野大干六個月,確保大壩填筑圓滿完成冶勞動競賽,提高全員戰斗力,搶進度,抓質量,歷經130 天,圓滿實現大壩填筑提前50 天達到設計高程的目標,為順利進入下階段面板澆筑施工奠定了堅實基礎。
2015 年3 月6 日,剛果(布)總統特別顧問、電力局副局長、項目負責人IBOVI 蒞臨現場,希望項目部打開新局面。5 月13 日,總統Sassou 蒞臨現場,贊揚工程在遭遇重重困難下取得的進展,相信2016 年定能有一座宏偉電站呈現在眼前。6 月11 日,剛果(布)國家元首代表團代辦處/利韋索項目總協調向葛洲壩集團發來賀信,對現場施工進度、質量、安全,給予高度評價。
2015 年12月15 日,利韋索水電站大壩面板混凝土施工正式完工。歷時124天,項目部如期實現大壩面板混凝土施工節點目標,為2016年3月底發電奠定了堅實基礎。
雄渾美麗的中非原始森林,以其博大的胸懷和多姿多彩的風情迎接了來自。遠東方的葛洲壩人,在無數艱難險阻考驗著他們的同時,也為他們提供了一個極具發展潛質的市場。葛洲壩一公司國際項目的開拓者們,將努力在中非區域為葛洲壩人贏得新的榮譽,為CGGC 創造新的輝煌。(陳菲 劉龍偉)
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市西城區阜外大街22號外經貿大廈6層東區郵編:100037電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
