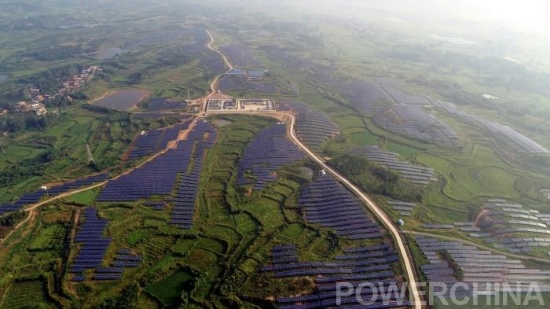

日前,隨著最后一個子陣的小逆變器和交流匯流箱全部合閘送電,標志著中廣核湖北隨州曾都萬店40MWp并網光伏發電工程圓滿完成并網發電目標。
該工程是西北院承接的第二個中廣核EPC總承包項目,2017年6月中旬進場施工,合同工期6個月。項目部接到任務后,立即精心編制剩余項目施工計劃,在公司領導的指導和各部門協同配合下,加快高壓電纜、支架等材料的采購,嚴格按照計劃組織相應的人員和機械,采取土建與電氣安裝交叉作業的方式加快施工進度,同時加強安全與質量管理,確保施工安全和工程質量。項目部班子成員主動與當地村委會、村民直接接觸,為解決約3.1公里高壓電纜溝路徑問題日夜奔波。因高壓電纜溝要經農田、過馬路、穿河溝,涉及到的干擾因素太多,協調難度大,項目部想盡了一切辦法,整個過程艱難曲折。趕工期間,當地正處于高溫季節,地表溫度均在40度以上,別說干活,就是站在工地也是汗流浹背。為了能夠完成業主要求的節點目標,項目部全體員工及施工人員克服高溫和雨天帶來的不利影響,以認真負責、高效嚴謹的態度,解決了施工中遇到的各種難題,最終實現了7.31并網發電的艱巨任務。
該工程并網發電為后續各項工作的順利開展奠定了良好的基礎,對促進地方經濟的可持續發展、保護生態壞境、改善電源結構具有積極意義。
