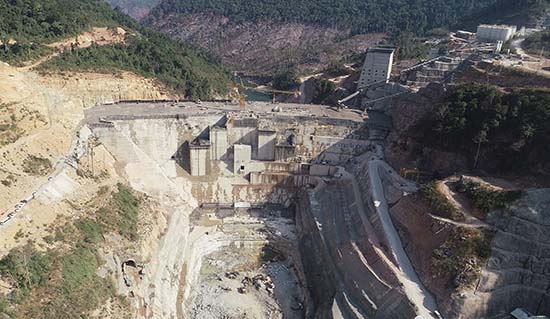

1月31日,中國電建老撾南屯1水電站項目再傳捷報:碾壓混凝土澆筑月紀錄達361333立方米,創下同類工程月澆筑量的世界第一。 此前紀錄是由南屯1水電站于2020年10月創造的碾壓混凝土月澆筑量25.19萬立方米。南屯1水電站通過不斷總結施工經驗,提高現場管理水平,提升施工效率,比原紀錄提高了11萬立方米,同時還取得了碾壓混凝土和常態混凝土澆筑總量388624.9立方米的傲人成績。
為實現本月澆筑目標,南屯1水電站各參建單位在水電三局的統籌指導下,提前謀劃、相互配合,現場人員采取“白班+夜班”的形式開展“龍虎爭霸施工競賽”,確保了每班施工設備運行不停轉、物資供應不斷開、施工人員安全意識不松懈,消力池、廠房等施工進度均依照競賽安排有序進行。
南屯1水電站粉煤灰由越南進口,根據上年度末月的供應情況,粉煤灰供應缺口量約為3000噸,同時,疫情影響導致進口粉煤灰成為制約項目施工進度的瓶頸。
為此,施工局召開專題會議商討解決方案,各部負責人分工明確,持續同供貨商溝通,督促供貨商繼續增加資源,加大供貨量;針對實際供貨情況,制定獎勵機制;建立業主、咨詢、供貨商、清關代理等之間的聯動機制,隨時跟蹤發貨、通關、運輸、卸貨情況,從各個環節加快送貨速度;設備物資部安排專職人員,在口岸協調通關,加快往返運輸速度。為有效防控疫情,施工局專門設置消殺組,對過往車輛進行消毒檢查,安排人員對司機測溫,做到疫情防控和物資供應兩不誤。
南屯1水電站工程為老撾和泰國聯合開發合作的重點項目,位于老撾波利坎賽省的坎丁河上,距坎丁河與湄公河交匯處33千米,距萬象220千米。樞紐包含攔河RCC重力壩,岸塔式取水口,引水隧洞,壓力管道,半埋式廠房和開關站,總裝機容量。其中RCC重力壩最大壩高177米,壩軸線全長771.5米,壩頂高程297米,壩頂寬度8米,由右岸擋水壩段、溢洪道壩段及左岸擋水壩段組成。(木子 張銳)
近年,現行資質管理制度的缺陷逐漸暴露,資質標準的不合理之處逐漸顯現,資質掛靠、違法分包和轉包等行為屢禁不止,擾亂了建筑市場的正常秩序。為此,各地建設主管部門、行業協會和廣大企業,交流了資質管理運行的現狀,提出資質標準修訂的相關建議。
推進基礎設施業務,不能像“群眾都過河了,你還在摸石頭”的慢,也要防止“腳踩西瓜皮,滑到哪里算哪里”的亂,務必高屋建瓴,長遠謀劃,做好推進組織架構、人才隊伍、專項考核的頂層設計。
中國工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市豐臺區南四環西路186號漢威國際廣場二區9號樓5M層西區郵編:100070電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 中國工程建設網 保留所有權利
